筒川流域浸水対策事業
対策分野
筒川浸水対策
対策事業名
- 筒川流域雨水貯留施設整備
- 新規排水施設整備
- (令和7年度完了)筒川護岸かさ上げ
- (令和6年度完了)逆流防止施設設置
- バイパス水路整備
事業概要
筒川流域の浸水被害を軽減するため、貯留施設、新規排水路、護岸かさ上げ及び逆流防止施設等の整備を行います。
事業規模
- 事業年度:令和7年度から令和9年度
- 施設規模:貯留容量 約14,000立方メートル
- 事業年度:令和5年度から令和7年度(令和7年7月完了)
- 護岸かさ上げ:延長 約350メートル、最大高さ 約60センチメートル
- 事業年度:令和5年度から令和6年度(令和6年8月完了)
- 設置個所数:7基
調整施設イメージ

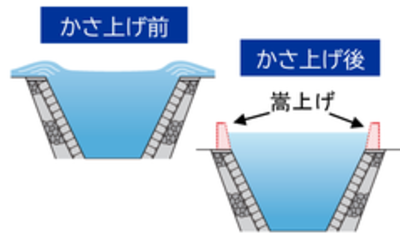

護岸かさ上げイメージ
逆流防止施設イメージ
